平成20年 春期 基本情報技術者 午前 問75
問75   クリティカルパスでの総所要日数

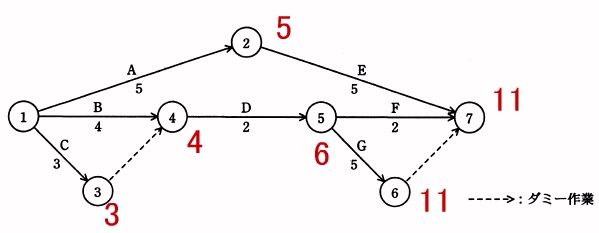

 アローダイアグラムのクリティカルパスでの総所要日数は何日か。ここで, 矢印に示す数字は各作業の所要自数を表す。

ア 7         イ 8         ウ 10         エ 11


解答←クリックすると正解が表示されます

解説

 クリティカルパスは、PERT 図を用いて、最遅開始日から最早開始日を引いて、 余裕期間がゼロの作業を結んだものである。クリティカルパスによって、 プロジェクト全体の遅れに直結する作業を把握することができる。
  • 作業 A は、5日目に終了、作業 B は、4日目に終了、作業 C は、3日目に終了する。
  • 作業 D は、作業 B と作業 C が終了しないとできないので、早くても4日目に開始し、6日目に終了する。
  • 作業 G は、6日目に開始すると11日目に終了する。
  • 作業 E は、Aの5日後に終了し、作業 F は、Dの2日後に終了する。
  • 作業 G が終了するのが11日目なので、すべての作業が終了するのは、11日目となる。
